Подготовка к зиме: в Приморье провели гидравлические испытания теплосетей.

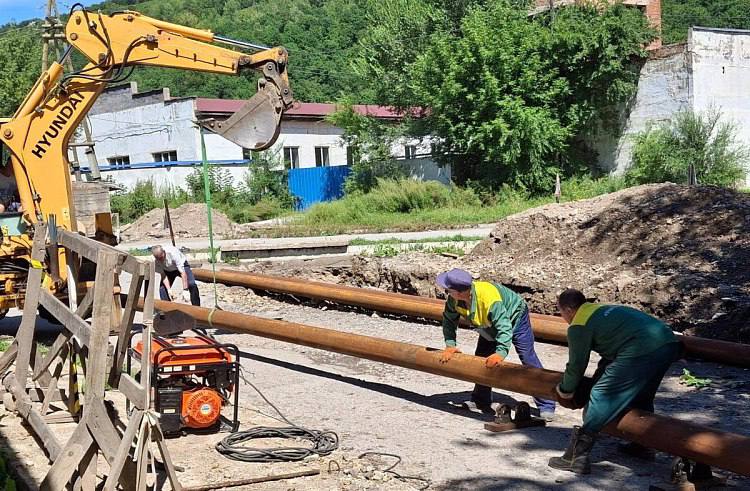

Специалисты «Примтеплоэнерго» завершили проверку тепловых сетей и оборудования в муниципалитетах края. Теперь — ремонт: к началу отопительного сезона планируется заменить 44,1 км ветхих труб и 2,8 км водопроводных и канализационных коммуникаций.
Объекты, не прошедшие испытания, включены в план ремонта или подлежат замене. Это стандартная практика, позволяющая минимизировать риски зимой.
,— пояснил гендиректор Вячеслав Бабич.
Текущие работы (на III декаду июля):
45% ремонтной программы выполнено ;
Установлено: 3 теплообменника, 17 котлов, 22 единицы тягодутьевого оборудования, 123 насоса, 4200+ запорной арматуры;
Заменено: 2000 м водопроводных труб, 9000 м теплосетей.
В приоритете — проблемные участки.
В первую очередь обновляют сети, где в прошлую зиму были аварии. До конца года заменят:
41 котел
70 единиц тягодутьевого оборудования
220 насосов
32 теплообменника
5000+ единиц арматуры
Главная цель — минимизировать перебои в отопительном сезоне.
